Herinrichting Katwijkerlaan en omgeving

Gemeente Pijnacker-Nootdorp gaat samen met het Hoogheemraadschap van Delfland de Katwijkerlaan en omgeving herinrichten. De aanleiding is de slechte technische staat van beschoeiing en keerwanden langs de Katwijkerlaan.

Wat

De Katwijkerlaan wordt vanaf de Vlielandseweg tot aan de S-bocht vernieuwd. Ook worden een aantal aansluitende wegen vernieuwd om de verkeersveiligheid te vergroten. De herinrichting bestaat uit verschillende deelprojecten met elk een eigen planning voor ontwerp en uitvoering.

Het project is gestart met het verstevigen van de keerwand langs het fietspad Katwijkerlaan en met de aanleg van de fiets- en ecologische verbinding Reesloot. Daarna volgen de reconstructies van het Kruispunt Katwijkerlaan-Nieuwkoopseweg-Vlielandseweg en de Katwijkerlaan, inclusief ophoging waterkering.

Samenwerking

De gemeente werkt samen met het Hoogheemraadschap van Delfland (HHD) aan dit project. Het HHD heeft ook nog andere werkzaamheden in de directe omgeving, die invloed hebben op het project. Zij informeren u over deze werkzaamheden op de website van HHD.

Waar

Participatie

Na reacties vanuit de omgeving op de ontwerpen voor de kruising en de Reesloot en de beantwoording daarvan door de gemeente, zijn genoemde ontwerpen aangepast en vastgesteld als definitieve ontwerpen. Deze ontwerpen worden nu verder uitgewerkt in een werkomschrijving met tekeningen voor de uitvoering.

Wanneer?

  • 30 mei 2022 – Informatieavond presentatie ontwerpen deelprojecten.
  • 2022-2023 – Opstellen definitieve ontwerpen deelprojecten.

  • 21 juni 2023 – Inloopavond definitieve ontwerpen.
  • Tweede kwartaal 2023 – Presentatie en vaststellen definitieve ontwerpen ‘verbindingsweg Reesloot met ecologische zone’ en ‘kruispunt Katwijkerlaan-Nieuwkoopseweg-Vlielandseweg’.
  • Najaar 2023 – Aanbrengen voorbelasting voor de Reesloot.
  • Najaar 2023 – Aanbrengen steunberm voor de keerwand langs het fietspad aan de Katwijkerlaan en aanleggen tijdelijke waterleiding.

  • Juni 2024 – Ondertekening samenwerkingsovereenkomst met Hoogheemraadschap Delfland.
  • Zomer 2024 –  Realisatie verbrede verbindingsweg Reesloot.
  • Laatste kwartaal 2024 – Start ontwerptraject Katwijkerlaan, inclusief fietsoversteek en vervolgontwerp brug Reesloot.

  • Eerste kwartaal 2025 – Start uitvoering ecologische zone Reesloot.
  • Derde kwartaal 2025 – Start uitvoering herinrichting kruispunt Katwijkerlaan-Nieuwkoopseweg-Vlielandseweg.

Eerste kwartaal 2026 –  Start uitvoering reconstructie Katwijkerlaan inclusief brug naar Reesloot.

Wat betekent het voor mij?

Tijdens de werkzaamheden doen wij ons best om de onvermijdelijke hinder zoveel mogelijk te beperken. Bij een wegafsluiting zorgen we voor een omleidingsroute. Bewoners en ondernemers in het projectgebied kunnen last hebben van geluid en trilling. We informeren de buurt en de betrokkenen van tevoren over de werkzaamheden en stemmen af waar nodig.

Meest gestelde vragen

Voor de eerste drie onderdelen zijn reacties van belanghebbenden verzameld op basis van een conceptontwerp. Tijdens een inloopavond op 30 mei 2022 zijn de aangepaste ontwerpen gepresenteerd, inclusief het ontwerp-bestemmingsplan voor de kruising Katwijkerlaan-Nieuwkoopseweg-Vlielandseweg. Daarbij was er opnieuw gelegenheid om te reageren of zienswijzen in te dienen. De beantwoording van de reacties is via onderstaande link terug te vinden.

Reacties en antwoorden op ontwerpen Katwijkerlaan naar aanleiding van informatieavond d.d. 30 mei 2022

Bij dit projectonderdeel gaan we de verbindingsweg Reesloot herinrichten. Daarbij houden we rekening met de recreatieve fietsverbinding en de ecologische verbinding.

Fietsverbinding

Vanuit de Groenzoom loopt een fietspad naar de Reesloot en via de verbindingsweg over de Katwijkervaart en Katwijkerlaan richting het Balijgebied. Omdat steeds meer fietsers en auto’s, ook vrachtwagens, deze route gebruiken, is het belangrijk dat het overzichtelijk blijft voor iedereen. Daarom maken we van de verbindingsweg een fietsstraat. Bij de herinrichting van de Katwijkerlaan wordt ook de fietsoversteek verbeterd en een nieuwe brug aangelegd.

Ecologische verbinding

Niet alleen fietsers willen graag van de Groenzoom naar het Balijgebied. Ook voor dieren is een goede verbinding tussen de twee gebieden belangrijk, omdat het hun leefgebied vergroot. Daarom wordt het weiland naast de Reesloot aantrekkelijker gemaakt voor dieren, met waterpoelen en verschillende soorten groen. Deze nieuwe verbinding is een grote verbetering voor planten en dieren in beide gebieden. De geplande doorgangen voor dieren over de Katwijkervaart en Katwijkerlaan worden meegenomen in de herinrichting van de Katwijkerlaan.

Ontwerp verbinding Reesloot

De gemeente heeft een ontwerp gemaakt voor de fiets- en ecologische verbinding. Het ontwerp en de aanleg van de nieuwe brug, dierenovergangen en fietsoversteek zijn om technische redenen uitgesteld en worden meegenomen in de plannen voor de herinrichting van de Katwijkerlaan.

Realisatie

De verbindingsweg Reesloot is, na een periode van voorbelasting, tijdelijk nieuw en breder aangelegd. De weg is via een tijdelijke dam aangesloten op de Katwijkerlaan. Voor de zomer van 2025 krijgt de Reesloot zijn definitieve vorm als fietsstraat, samen met de aanleg van de ecologische zone in het weiland ernaast.

Tijdens de presentatie van 21 juni 2023 is een kaart van de fietsstraat aan de Reesloot getoond.

Waar de Katwijkerlaan overgaat in de Vlielandseweg, kruist deze weg de Nieuwkoopseweg in een bocht. We willen dit kruispunt overzichtelijker en veiliger maken. In de bocht tussen de Vlielandseweg en Katwijkerlaan staat een betonnen damwand die in slechte staat is en vervangen moet worden door een stalen damwand. Daarom is dit deel niet meegenomen in de reconstructie van de Vlielandseweg in 2021.

Door de verkeersverbeteringen moet de nieuwe stalen damwand iets verder in het water worden geplaatst, voor de bestaande betonnen damwand. Bij het aanbrengen van de stalen damwand worden ook belangen van het Hoogheemraadschap van Delfland en de omgeving geraakt. De gemeente overlegt hierover met het Hoogheemraadschap en de betrokken bewoners.

De panden aan Katwijkerlaan 3 en 9 zijn inmiddels gesloopt en er is bodemsanering uitgevoerd. Het perceel van Katwijkerlaan 3 wordt gebruikt voor de herinrichting van het kruispunt.

Ontwerp kruispunt

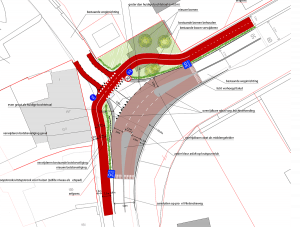

De gemeente heeft het ontwerp voor het kruispunt van de Vlielandseweg, Nieuwkoopseweg en Katwijkerlaan verder uitgewerkt naar een definitief ontwerp.

Bestemmingsplan

Om de herinrichting van het kruispunt mogelijk te maken, is een bestemmingsplanprocedure doorlopen. Bezwaren en zienswijzen zijn inmiddels behandeld.

Raakvlakken

De geplande herinrichting van het kruispunt heeft raakvlakken met andere projecten in de omgeving. Dit betreft onder andere het verhogen van de waterkeringen langs de Nieuwkoopseweg en Katwijkerlaan, het vervangen van waterleidingen in de Nieuwkoopseweg en het nieuwbouwproject De Kiem. Deze raakvlakken, samen met particuliere belangen, noodzakelijke werkzaamheden van nutsbedrijven en de busverbinding van EBS, maken het project complex.

Tijdens de presentatie van 21 juni 2023 zijn onderstaande tekeningen Kruispunt Katwijkerlaan – Nieuwkoopseweg aangepaste situatie en Kruispunt dwarsprofielen gepresenteerd.

De keerwand langs het fietspad aan de Katwijkerlaan is nu verstevigd met een kleine steunberm van grond. Daarnaast heeft Dunea de kwetsbare waterleiding in het fietspad vervangen door een flexibeler noodwaterleiding. Met de noodwaterleiding en de steunberm kunnen de reconstructiewerkzaamheden aan de waterkering van de Katwijkerlaan veilig worden uitgevoerd. De definitieve waterleiding en steunbermen worden aangelegd tijdens de reconstructie van de Katwijkerlaan.

Tijdens de presentatie van 21 juni 2023 is een overzichtskaart van de noodwaterleiding en steunberm Katwijkerlaan getoond.

De bestaande houten beschoeiingen en stalen damwanden langs het water moeten worden vervangen. De Katwijkerlaan maakt deel uit van een waterkering van het Hoogheemraadschap van Delfland, die naar de veilige hoogte moet worden opgehoogd volgens de geldende eisen. Op sommige plekken gaat het om meer dan een halve meter.

Er is inmiddels besloten dat er langs het water een stalen damwand wordt geplaatst als vervangende waterkering. Deze damwand werkt zelfstandig en wordt tot in de vaste zandlaag aangebracht, waardoor hij tijdens zijn lange levensduur niet meer opgehoogd hoeft te worden. In deze situatie is de Katwijkerlaan geen onderdeel meer van de waterkering. Het fietspad en de rijbaan blijven ongeveer op dezelfde plek. Waar mogelijk wordt langs het gehele fietspad een grote steunberm tot fietspadhoogte aangebracht.

Nadat de beschoeiingsconstructie was gekozen, hebben de gemeente Pijnacker-Nootdorp en het Hoogheemraadschap van Delfland een samenwerkingsovereenkomst gesloten vanwege overlappende belangen. Na de ondertekening door beide partijen in de zomer van 2024 kan het ontwerptraject voor de Katwijkerlaan beginnen. Voor het ontwerp, inclusief de afstemming met de omgeving en de voorbereidingen van het bestek, is meer dan een jaar uitgetrokken. De start van de uitvoering van de eerste fase is gepland voor begin 2026.
